Štětí
Seznam projektů
Zlepšení systému sběru, třídění a likvidace komunálního odpadu - (polo)/podzemní kontejnery - I. etapa
✓
Stadium přípravy projektu
6. Projekt ukončen (sledována udržitelnost)

Roky realizace
2018-2022

Rozpočet
10 000 000
Zlepšení systému sběru, třídění a likvidace komunálního odpadu - (polo)/podzemní kontejnery - I. etapa

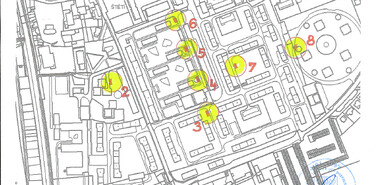

Jedná se o nahrazení současných kontejnerových stání pro komunální odpad novými polopodzemními kontejnery s větší kapacitou a rozšířením o druh tříděného odpadu. Vytvoření 6 stanovišť polopodzemních kontejnerů na separovaný odpad pro plasty, papír, sklo, kov, bioodpad a směsný komunální odpad v ulici Dohnalova, Obchodní, Družstevní, Alšova 617, Alšova 619 a Alšova 621. Součástí projektu je i nákup velkoobjemových kontejnerů.
| Typ projektu | nová investice |
|---|---|
| Kód projektu | da6a0fbcd9e1bc69670d0f43885a3c54 |
| Významnost projektu | A |
| Co konkrétně projekt přinese a komu (cílové skupiny)? | Zlepšení třídění odpadů pro občany města Štětí. |
| Garant projektu | Tydrichová Monika |
| Zpřístupnit projekt komu (Správce projektu) | Kurašová Pavla, Nešlehová Hana, Tydrichová Monika |
| Vazba na cíl Strategie rozvoje města | 1.3 Efektivní správa majetku...1.2 Modernizace, ekologizace... |
| Příloha | stavebni-cast-pdf_drs-i.zip [34 MB, zip] |
Rozpočet [Kč]
| Celkem | 10 000 000 |
|---|---|
| 2018 | 474 320 (Rozpočet města) Zpracování analýzy, projektová dokumentace |
| 2020 | 82 280 (Rozpočet města) Zpracování žádosti o dotaci |

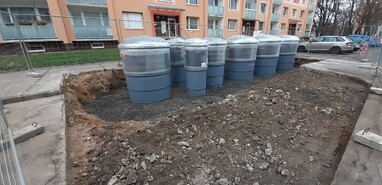

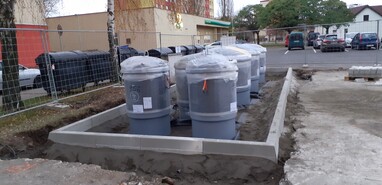

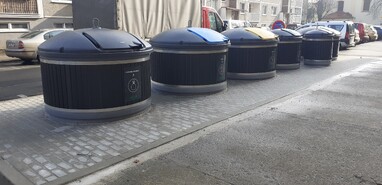

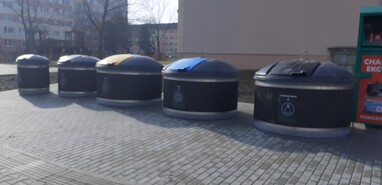

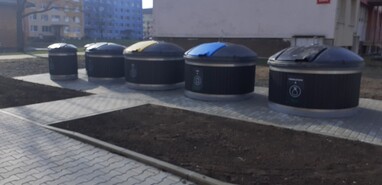

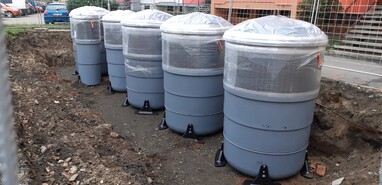

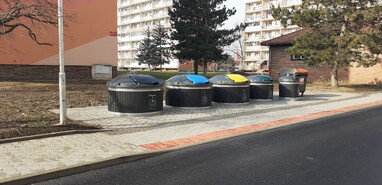

| 2021 | 4 570 352 (Rozpočet města) Realizace stavby, přeložka VN |
| 2021 | 2 223 632 (Dotační zdroje) Realizace stavby |
| 2022 | 930 104 (Rozpočet města) Dokončení realizace, administrace dotace |
Další informace k projektu
| Rozpočet a CF projektu | Ano |
|---|---|
| Dopad do běžných výdajů rozpočtu města po předání investice do užívání | + |
| Poprvé se dopad promítne do rozpočtu roku | následující rok po realizaci projektu |
| Aktuálně využitelný dotační zdroj financování | Ano |
| Řešení havarijního stavu a/nebo akutního veřejného ohrožení | Ne |
| Studie proveditelnosti | Ne |
| Projektová dokumentace | Ano |
| Architektonická studie | Ne |
| Energetický audit | Ne |
| Položkový rozpočet | Ano |
| Výběrové řízení | Ano |
| Podepsaná smlouva | Ano |
| Stavební povolení | Ne |
| Příprava a realizace projektu | |
|---|---|
| Komentáře k přípravě a realizaci projektu | Dílo je dokončeno a předáno. V r. 2022 proběhla administrace projektu. Sledována udržitelnost projektu. Využita dotace z OPŽP. |
