Štětí
Seznam projektů

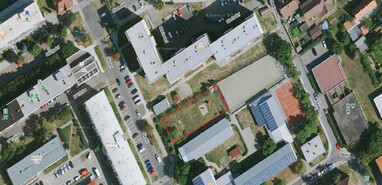

Přístavba ZŠ Školní - rozšíření kapacity školních družin a tříd I. stupně, úprava kuchyně a jídelny vč. vybudování WC v jídelně
✓
Stadium přípravy projektu
6. Projekt ukončen (sledována udržitelnost)

Roky realizace
2016-2021

Rozpočet
26 000 000
Přístavba ZŠ Školní - rozšíření kapacity školních družin a tříd I. stupně, úprava kuchyně a jídelny vč. vybudování WC v jídelně
Přístavba ZŠ Školní - rozšíření kapacity školních družin a tříd I. stupně, úprava kuchyně a jídelny vč. vybudování WC v jídelně
| Typ projektu | nová investice |
|---|---|
| Kód projektu | bcc62bb3fd9464207d30ec06634e47f5 |
| Významnost projektu | A |
| Co konkrétně projekt přinese a komu (cílové skupiny)? | Zlepšení prostředí pro žáky ZŠ Školní, rozšíření kapacity učeben, družiny a jídelny. |
| Garant projektu | Tydrichová Monika |
| Zpřístupnit projekt komu (Správce projektu) | Kurašová Pavla, Spáčil Rudolf, Tydrichová Monika |
| Vazba na cíl Strategie rozvoje města | 2.2 Kvalitní vzdělávání - ZŠ...4.3 Rozšíření a spolupráce v... |
| Příloha | pd_pristavba.zip [37.1 MB, zip] |
Rozpočet [Kč]
| Celkem | 26 000 000 |
|---|---|
| 2016 | 171 900 (Rozpočet města) Projektová dokumentace, poplatek za připjení ČEZ |
| 2017 | 195 390 (Rozpočet města) Projektová dokumentace, rozpočet |
| 2018 | 92 990 (Rozpočet města) Studie proveditelnosti, úprava rozpočtu |
| 2019 | 149 620 (Rozpočet města) Správní poplatek, kontrola projektové dokumentace |
| 2020 | 14 446 556 (Rozpočet města) Realizace stavby |
| 2021 | 6 000 000 (Rozpočet města) Dokončení realizace stavby |
| 2021 | 6 650 000 (Dotační zdroje) Dotace |
Další informace k projektu
| Rozpočet a CF projektu | Ano |
|---|---|
| Dopad do běžných výdajů rozpočtu města po předání investice do užívání | + |
| Poprvé se dopad promítne do rozpočtu roku | následující rok po realizaci projektu |
| Aktuálně využitelný dotační zdroj financování | Ano |
| Řešení havarijního stavu a/nebo akutního veřejného ohrožení | Ne |
| Studie proveditelnosti | Ne |
| Projektová dokumentace | Ano |
| Architektonická studie | Ne |
| Energetický audit | Ne |
| Položkový rozpočet | Ano |
| Výběrové řízení | Ano |
| Podepsaná smlouva | Ano |
| Stavební povolení | Ano |
| Příprava a realizace projektu | |
|---|---|
| Komentáře k přípravě a realizaci projektu | V roce 2021 byla stavba dokončena a zkolaudována. Probíhá 5 letá lhůta projektu udržitelnosti. Byla využita dotace IROP. |
