Štětí
Seznam projektů
Volnočasový areál mládeže "Horovka" - skatepark, parkour, workout
✓
Stadium přípravy projektu
7. Projekt ukončen zcela

Roky realizace
2022-2023

Rozpočet
7 000 000
Volnočasový areál mládeže "Horovka" - skatepark, parkour, workout

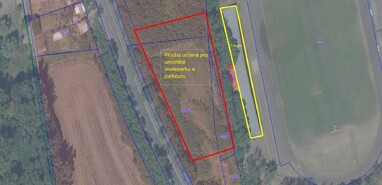

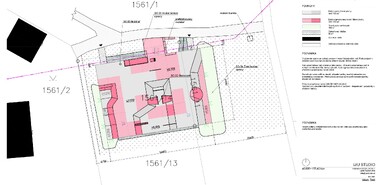

Volnočasový areál mládeže "Horovka" - skatepark. V roce 2018 byla vypracovaná studie, na další stupně projektové dokumentace nebyly přiděleny finanční prostředky. ZM v lokalitě "Horovka" nerozhodlo o výstavbě. Workout i parkour (ŠKS) byl zrealizován v lokalitě u věžových domů. V roce 2022 byl skatepark řešen v lokalitě za stadionem (OMI), následně bylo rozhodnuto o zpracování PD na rekonstrukci stávajícího skateparku u Labe. V 4/2023 vydáno stavební povolení, čeká se na NPM. Proběhlo zadávací řízení na realizaci díla. Dne 15.9.2023 byla uzavřena smlouva o dílo, dokončeno koncem r. 2023. Následně proběhlo kolaudační řízení a skatepark byl předán do užívání.
| Typ projektu | oprava/rekonstrukce |
|---|---|
| Kód projektu | 7b58797649bc5f79cfeff846b130ece0 |
| Významnost projektu | B |
| Co konkrétně projekt přinese a komu (cílové skupiny)? | Zlepšení prostoru pro volnočasové aktivity mládeže. |
| Garant projektu | Tydrichová Monika |
| Zpřístupnit projekt komu (Správce projektu) | Kurašová Pavla, Nešlehová Hana, Spáčil Rudolf |
| Vazba na cíl Strategie rozvoje města | 2.3 Podmínky pro volný čas (...3.4 Volnočasové zázemí a akt... |
| Příloha | puvodni-studie-celkova.pdf [16.4 MB, pdf] |
Rozpočet [Kč]
| Celkem | 7 000 000 |
|---|---|
| 2018 | 188 530 (Rozpočet města) Studie |
| 2022 | 273 280 (Rozpočet města) Projektová dokumentace |
| 2023 | 270 000 (Rozpočet města) Projektová dokumentace |
| 2023 | 7 825 000 (Rozpočet města) Realizace díla |
Další informace k projektu
| Rozpočet a CF projektu | Ne |
|---|---|
| Aktuálně využitelný dotační zdroj financování | Ne |
| Řešení havarijního stavu a/nebo akutního veřejného ohrožení | Ne |
| Studie proveditelnosti | Ne |
| Projektová dokumentace | Ano |
| Architektonická studie | Ne |
| Energetický audit | Ne |
| Položkový rozpočet | Ano |
| Výběrové řízení | Ne |
| Podepsaná smlouva | Ano |
| Stavební povolení | Ano |
| Příprava a realizace projektu | |
|---|---|
| Komentáře k přípravě a realizaci projektu | V roce 2018 byla vypracovaná studie, na další stupně projektové dokumentace nebyly přiděleny finanční prostředky. ZM v lokalitě "Horovka" nerozhodlo o výstavbě. Workout i parkour (ŠKS) byl zrealizován v lokalitě u věžových domů. V roce 2022 byl skatepark řešen v lokalitě za stadionem (OMI), následně bylo rozhodnuto o zpracování PD na rekonstrukci stávajícího skateparku u Labe. V 4/2023 vydáno stavební povolení, čeká se na NPM. Proběhlo zadávací řízení na realizaci díla. Dne 15.9.2023 byla uzavřena smlouva o dílo, dokončeno koncem r. 2023. Následně proběhlo kolaudační řízení a skatepark byl předán do užívání. Možnost čerpání dotace: Nadace ČEZ, teoreticky i MMR - pokud bude vyhlášen příslušný dotační titul. |
